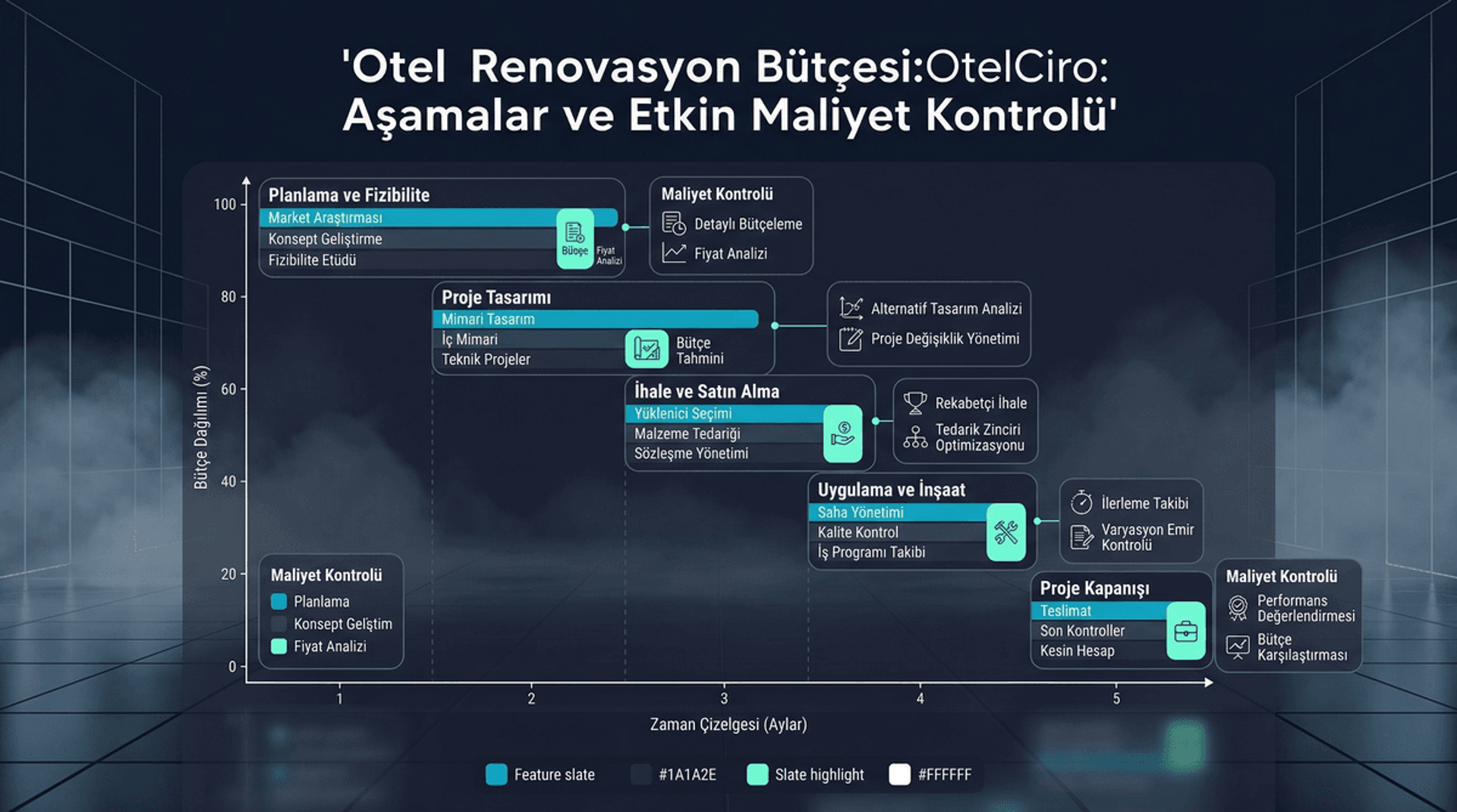

Otel Renovasyonunun Stratejik Önemi
Otel renovasyonu, yalnızca eskiyen mekanların yenilenmesi değil, aynı zamanda gelir artırma, marka yeniden konumlandırma ve rekabet avantajı yaratma fırsatıdır. Ancak plansız yürütülen renovasyon projeleri, bütçe aşımları ve gelir kayıplarıyla felakete dönüşebilir.
Sektör verilerine göre otel renovasyon projelerinin %58'i başlangıç bütçesini aşmaktadır ve ortalama bütçe aşımı %22-35 arasında değişmektedir. Bu oranı %5-10 aralığına çekmek, sistematik bir bütçe planlaması ve maliyet kontrol disiplini ile mümkündür.
Türkiye'de otel renovasyon maliyeti, kapsama göre oda başına 25.000-120.000 TL aralığında değişmektedir. 200 odalı bir otel için bu, 5-24 milyon TL'lik bir yatırım anlamına gelir. Bu büyüklükte bir yatırımda her %1'lik bütçe aşımı, 50.000-240.000 TL ek maliyete karşılık gelir.
İlgili okuma: Otel Teknoloji Yatırımı ROI Çerçevesi
Aşama 1: Fizibilite Analizi ve Kapsam Belirleme
Renovasyon projesine başlamadan önce kapsamlı bir fizibilite analizi yapılmalıdır. Bu analiz üç temel soruyu yanıtlar:
Neden Renovasyon?
Renovasyon kararının ardındaki motivasyon, projenin kapsamını ve bütçesini doğrudan belirler:
- Yaş bazlı yenileme: Otelin fiziksel ömrüne bağlı zorunlu yenileme (genellikle 7-10 yıl döngüsü)
- Rekabet baskısı: Bölgedeki yeni otellerin veya rakiplerin renovasyonuna karşı konum koruma
- Marka değişimi: Yeniden konumlandırma veya franchise değişikliği nedeniyle standart uyumu
- Gelir artışı: ADR ve doluluk artırmak için misafir deneyimini yükseltme
- Enerji verimliliği: Enerji maliyetlerini düşürmek için mekanik sistem yenileme
Kapsam Seçenekleri
Renovasyon kapsamı genellikle üç seviyede değerlendirilir:
| Seviye | Kapsam | Oda Başı Maliyet | Süre |
|---|---|---|---|
| Hafif (Soft) | Mobilya, tekstil, boyama, dekorasyon | 25.000-45.000 TL | 2-4 hafta/kat |
| Orta (Medium) | Banyo yenileme, zemin, aydınlatma, HVAC | 50.000-80.000 TL | 4-8 hafta/kat |
| Tam (Full) | Tüm sistemler, duvar, tesisat, elektrik | 80.000-120.000 TL | 8-16 hafta/kat |
Gelir Etkisi Projeksiyonu
Renovasyon sonrası beklenen gelir artışı, fizibilite analizinin kritik bileşenidir:
- Hafif renovasyon: ADR artışı %8-15, doluluk artışı %3-5
- Orta renovasyon: ADR artışı %15-25, doluluk artışı %5-10
- Tam renovasyon: ADR artışı %25-45, doluluk artışı %10-18
Bu projeksiyonlar, renovasyon yatırımının geri dönüş süresini hesaplamak için kullanılır. Sektör ortalamasında renovasyon ROI'si 3-5 yıl arasında gerçekleşmektedir.
Aşama 2: Bütçe Oluşturma
Fizibilite analizi tamamlandıktan sonra detaylı bütçe oluşturma sürecine geçilir.
Bütçe Kalemleri
Kapsamlı bir renovasyon bütçesi şu ana kalemleri içerir:
İnşaat ve işçilik (%45-55): Yıkım, inşaat, tesisat, elektrik, mekanik işler. Bu kalem, toplam bütçenin en büyük payını oluşturur.
Mobilya, donatı ve ekipman (FF&E) (%25-35): Yatak, koltuk, masa, dolap, perde, halı, aydınlatma armatürleri, banyo aksesuarları. İthal ürünlerde döviz kuru riski dikkate alınmalıdır.
Tasarım ve proje yönetimi (%8-12): Mimar, iç mimar, mühendislik, proje yönetim firması honorları.
Teknoloji ve altyapı (%5-10): Yeni PMS, oda kontrol sistemleri, Wi-Fi altyapısı, güvenlik kameraları.
Beklenmeyen giderler (contingency) (%8-12): Duvar arkası sürprizler, malzeme fiyat artışları, gecikme maliyetleri. Bu kalemi asla %8'in altına düşürmeyin.
Bütçe Doğrulama
Oluşturulan bütçeyi üç yöntemle doğrulamak güvenilirliği artırır:
- Benchmark karşılaştırması: Benzer ölçek ve kapsamdaki renovasyon projelerinin birim maliyetleri
- Bağımsız maliyet tahmini: Proje yönetim firmasından ayrı bir maliyet tahmini alınması
- Pilot uygulama: 2-3 oda üzerinde pilot renovasyon yaparak gerçek maliyetlerin test edilmesi
Pilot uygulama, bütçe doğruluğunu %85-90'dan %93-97'ye çıkarabilir ve tam uygulamada sürprizleri minimize eder.
İlgili okuma: Borç Servis Karşılama Oranı: Otel Finansal Sağlık Göstergesi
Aşama 3: İhale Süreci ve Müteahhit Seçimi
Doğru müteahhit seçimi, renovasyon projesinin başarısını doğrudan etkiler.
İhale Stratejisi
Otel renovasyonunda iki ana ihale yaklaşımı vardır:
Genel müteahhit modeli: Tek bir firma tüm işlerin koordinasyonunu üstlenir. Avantajı tek muhatap olması ve koordinasyon yükünün azalmasıdır. Dezavantajı, genel gider payı nedeniyle %10-15 daha yüksek maliyet olabilmesidir.
Lot bazlı ihale: Her iş kalemi (inşaat, mekanik, elektrik, FF&E) ayrı firmaya ihale edilir. Maliyet avantajı sağlar ancak koordinasyon karmaşıklığı artar ve profesyonel proje yönetimi zorunludur.
Değerlendirme Kriterleri
Müteahhit değerlendirmesinde fiyat tek kriter olmamalıdır:
- Otel renovasyon deneyimi (%30): Çalışırken renovasyon, gürültü yönetimi, misafir rahatsızlığını minimize etme tecrübesi
- Fiyat (%25): Teklif tutarı ve ödeme planı esnekliği
- Referanslar (%20): Tamamlanmış benzer projelerin sonuçları ve müşteri memnuniyeti
- Süre taahhüdü (%15): Gerçekçi zaman planı ve gecikme cezası kabulü
- Finansal güç (%10): Firmanın projeyi tamamlayabilecek mali kapasitesi
Aşama 4: Uygulama ve Maliyet Kontrolü
Renovasyon uygulaması sırasında disiplinli maliyet kontrolü, bütçe aşımını önlemenin anahtarıdır.
Aşamalı Uygulama Planı
Otel operasyonu devam ederken yapılan renovasyonlarda aşamalı uygulama zorunludur:
- Kat bazlı çalışma: Her seferinde 1-2 kat renovasyona alınır, diğer katlar hizmete devam eder
- Sezon planlaması: Ağır işler düşük sezona planlanır, hafif işler yüksek sezonda yapılır
- Gece çalışması: Gürültülü işler mesai saatleri dışına alınır
- Misafir iletişimi: Renovasyon takvimi önceden paylaşılır, indirimli tarife sunulur
Aşamalı uygulama, kesintisiz gelir akışını mümkün kılar ancak toplam proje süresini %30-50 uzatır ve maliyeti %5-10 artırır. Bu ek maliyet, gelir kaybıyla karşılaştırıldığında genellikle çok daha ekonomiktir.
Haftalık Maliyet Takibi
Etkili maliyet kontrolü için haftalık rutin:
- Harcama raporu ve bütçe karşılaştırması
- Değişiklik talepleri (change orders) değerlendirmesi
- Malzeme fiyat güncellemesi ve döviz kuru etkisi
- İlerleme yüzdesi vs harcama yüzdesi analizi
- Risk kayıt defteri güncellenmesi
Değişiklik talepleri (change orders), bütçe aşımının en yaygın nedenidir. Her değişiklik talebinin maliyet ve süre etkisi yazılı olarak belgelenmeli ve yönetim onayı alınmalıdır.
Aşama 5: Tamamlama ve Performans Ölçümü
Renovasyon tamamlandıktan sonra yatırımın getirisini ölçmek, gelecekteki projeler için değerli veriler sağlar.
Performans Metrikleri
Renovasyon sonrası izlenmesi gereken KPI'lar:
- ADR değişimi: Renovasyon öncesi ve sonrası ortalama oda fiyatı karşılaştırması
- Doluluk etkisi: Yenilenmiş odaların doluluk oranı vs yenilenmemiş odalar
- Misafir puanı: Online yorum puanlarındaki değişim (hedef: +0.3-0.5 puan artış)
- RevPAR artışı: Toplam gelir performansı değişimi
- Enerji tüketimi: Yeni sistemlerle enerji maliyeti değişimi
OtelCiro'nun raporlama platformu, renovasyon öncesi ve sonrası performans karşılaştırmasını otomatik olarak sunar ve yatırım geri dönüşünü gerçek zamanlı takip etmenize olanak tanır.
Renovasyon bütçe planlaması, projenin başarısını belirleyen en kritik süreçtir. Fizibilite analizinden tamamlama sonrası performans ölçümüne kadar her aşamada disiplinli, veri odaklı ve proaktif bir yaklaşım benimsemek, bütçe aşımlarını minimize eder ve yatırım getirisini maksimize eder.
